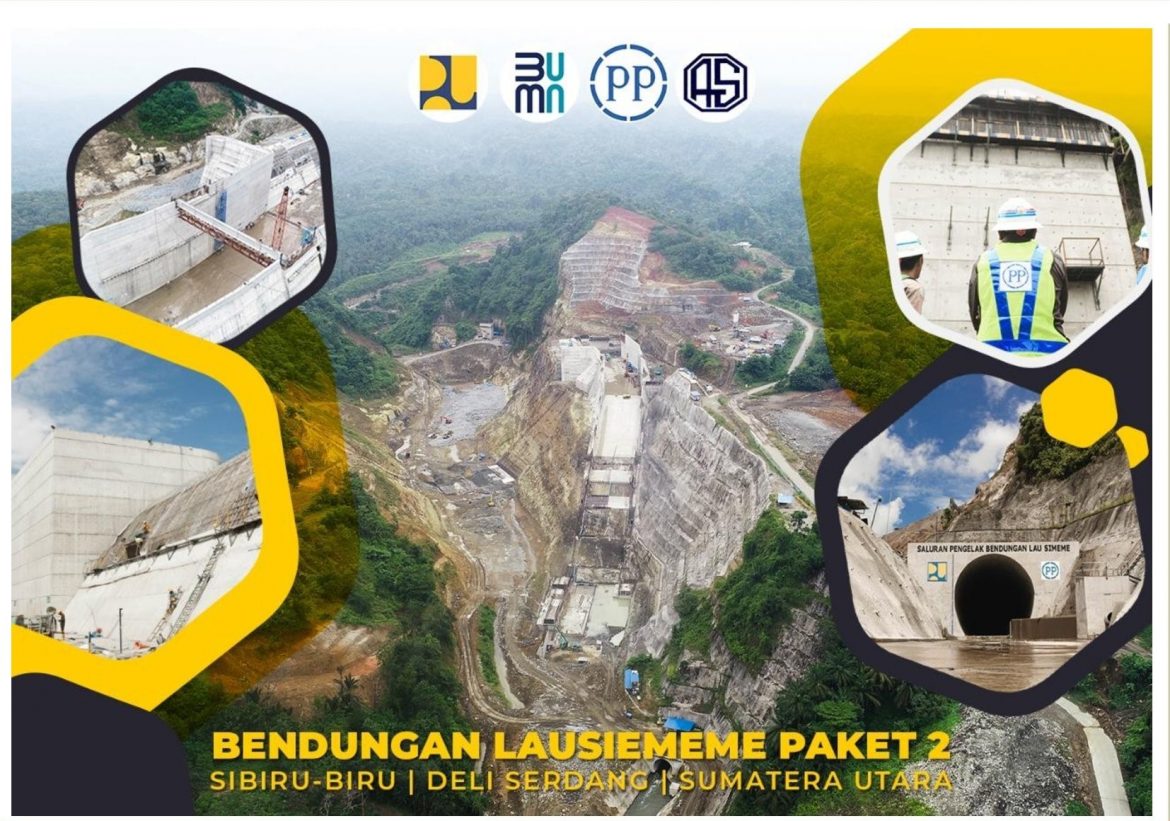

Majalah TEKNIK KONSTRUKSI.Com – Edisi September 2022
#Pembangunan Bendungan Lausimeme#
*Pelaksanaan Proyek Paket-2*
Kontraktor Pelaksana pembangunan Bendungan Lausimeme Paket-2 adalah PP – ANDESMONT ( KSO ). Nilai kontrak Rp 605, 890 Miliar, dan waktu pelaksanaan 1819 hari. Lingkup Pekerjaan Paket-2, meliputi pekerjaan Terowongan Pengelak dengan satu saluran, diameter luar 8 meter (galian terowongan) dan diameter dalam 6,8 meter (sisi dalam terowongan), panjang 691,48 meter, sudah selesai 100%. Kemudian pekerjaan Jalan Relokasi selesai 100%, dan pekerjaan penyediaan lahan Fasilitas Umum selesai 100%.
Site Engineer PP – ANDESMONT KSO., Ajar Fikri Tira Hamdani, ST., mengungkapkan ; “Nilai kontrak sebesar Rp 605, 890 Miliar tersebut, sudah termasuk pekerjaan tambah Pipa Bottom Outlet dan pergeseran Bangunan Pelimpah sejauh 6,5 meter ke arah kiri, menjauhi tubuh bendungan. Sehingga ada penambahan volume galian.”
Tipe Bangunan Pelimpah atau Spillway adalah Tipe Pelimpah Samping, dengan Tipe Mercu adalah Tipe Ogee, dan lebar Saluran Mercu 75 meter.
Sisa pekerjaan di Paket-2, adalah pekerjaan beton Spillway atau Bangunan Pelimpah, dan Menara Intake. Total progres di Paket-2 saat ini (14 Agustus 2022-red) adalah +/- 85 %. Target penyelesaian pe-kerjaan di Paket-2, selesai pada akhir tahun 2022 ini.
Terkait metode pelaksanaan untuk mencapai progres dalam mengantisipasi musim hujan, Ajar Fikri menjelaskan ; “Disiasati dengan bekerja overtime, terutama pada pekerjaan Terowongan Pengelak ketika itu yang berpengaruh pada pekerjaan di Paket-1, dengan dewatering pompa yang bekerja 24 jam nonstop.”
“Kemudian mendatangkan regu pekerja dari Pulau Jawa, yang berpengalaman mengerjakan Terowongan Pengelak, dan mengatur siklus pengecoran setiap 1,5 hari sekali di lokasi pekerjaan beton. Disamping itu, supply material dicari dari beberapa sumber , agar tidak tergantung dari satu sumber saja. Suplai material menjadi titik kritis, yang harus selalu diperhatikan dan harus memenuhi Spesifikasi Teknis yang disyaratkan,” kata Site Engineer Paket -2 ini. Sedangkan selaku Manajer Proyek Paket-2 adalah Ilham Abadi, ST. []Umi.S./Zan.
Baca juga :Pembangunan Bendungan Lausimeme – Balai Wilayah Sungai Sumatera II Medan.
Baca juga :Proyek Pembangunan Bendungan Lausimeme – Pelaksanaan Proyek Paket 1.
Video selengkapnya bisa dilihat di YouTube Majalah TEKNIK KONSTRUKSI
